Как установить входную металлическую дверь, чтобы она не промерзала и не потела
Почему металлическая дверь потеет и промерзает и как поставить её по ГОСТ Р 71972-2025: зазор, анкеры, пена, ленты, порог — с расчётом на частный дом.
Первые холодные ночи — и на внутренней стороне новой металлической двери выступают капли, по откосу тянет холодом, а через месяц под наличником темнеет пена. Причину нельзя установить по одним каплям: проверяют пригодность двери для выхода на улицу, её теплоизоляцию, монтажный шов, притвор, влажность и вентиляцию помещения. Разбираем требования к установке, которые помогают снизить риск продувания и конденсата; один только правильный монтаж не компенсирует неподходящую конструкцию двери или условия эксплуатации.
Содержание статьи
Почему входная дверь промерзает и потеет
Конденсат появляется там, где внутренняя поверхность холоднее точки росы. В доме при +20 °C и влажности 55 % это примерно +10,7 °C: всё, что холоднее, мокнет. Для проверки измерьте температуру и относительную влажность воздуха у входа, затем температуру холодных участков двери и откосов. Сопоставьте измерения с точкой росы и условиями эксплуатации выбранной модели. Проверьте приток и вытяжку воздуха, состояние уплотнителя и герметичность примыканий. У разных дверей допустимые условия отличаются; один предел влажности нельзя назначать всем моделям. Такой подход учитывает причины конденсата, перечисленные производителем Torex.
- Мостик холода через коробку. Стальная коробка без терморазрыва и порог, вынесенный в уличную часть проёма, работают как радиатор наоборот. По ГОСТ 31173-2016 узел примыкания и положение блока по глубине проёма должны максимально препятствовать мостикам холода.
- Шов без защиты. Пена без пароизоляции изнутри набирает влагу из дома и теряет теплоизоляцию, а снаружи без укрытия её за сезон разрушает солнце.
- Пустоты и «дыры» в шве. Пену пустили одним жгутом по краю, внутри остались полости — через них и дует.
- Неплотный притвор. Коробку повело при запенивании, порог прогнулся, уплотнитель прижимается не по всему периметру.
- Дверь выходит сразу на улицу. Без тамбура или хотя бы козырька полотно принимает на себя и мороз, и дождь. Тот же ГОСТ для наружных дверей рекомендует тамбур.
Как установить входную дверь: по шагам
С 1 сентября 2025 года действует ГОСТ Р 71972-2025 — правила монтажа входных металлических дверей. При монтаже учитывают стандарт, рабочую документацию и инструкцию выбранной двери. Вид и расположение крепежа определяют с учётом конструкции проёма и материала стены; обнаруженные противоречия нужно разрешить до начала работ. Текст ГОСТ Р 71972-2025 (PDF).
- Проверьте проём. Замерьте проём в трёх местах, сравните диагонали. Сколы и выбоины глубже 10 мм заделайте раствором заранее — по ГОСТ Р 71972 с такими дефектами откосов дверь не ставят. Если проём шире нужного больше чем на 60 мм с каждой стороны, его сужают кладкой или брусом, а не пеной.
- Рассчитайте зазор. Величину монтажного зазора берут из технологической карты или инструкции завода. По пункту 6.4 ГОСТ Р 71972-2025 диапазон 10–60 мм применяют при отсутствии этих указаний, а не вместо требований к выбранной двери.
- Подготовьте порог. Под порог ставят пластиковые подкладки или клинья, чтобы он не прогибался при ходьбе. Позже пространство под ним заливают: при зазоре до 30 мм — безусадочной смесью, больше — бетоном не ниже М200.
- Выставьте коробку. Ставят клинья у петель, замка и углов, проверяют уровнем и отвесом. Допуск при приёмке — не больше 4 мм на всю высоту, и в плоскости проёма, и из неё. На деле опытный монтажник выводит точнее, в 1–2 мм: дверь тяжёлая, и любой завал со временем проявится.
- Закрепите. Шаг крепежа — не больше 700 мм, от внутреннего угла коробки 100–200 мм. Анкеры берут диаметром от 10 мм. В кирпич и пустотелые блоки сверлят без удара и попадают в шов кладки или используют анкеры для пустотелых материалов. Сначала затягивают петлевую сторону, потом проверяют, как ходит полотно, и только после этого крепят замковую.
- Проверьте дверь до пены. Полотно должно открываться без заеданий, ригели входить в отверстия свободно. Сейчас исправить — пять минут, после пены — демонтаж.
- Запените шов. Основание очищают от пыли и смачивают водой, если на улице выше 0 °C. Перед работой проверьте допустимую температуру воздуха, основания и самого баллона в инструкции выбранной пены. Способ подготовки баллона, долю заполнения шва, толщину слоя и паузы между слоями также берут из этой инструкции: вторичное расширение у разных составов отличается. Пена не должна попасть в коробку и в зону хода ригелей.
- Срежьте и закройте шов. Излишки срезают после срока предварительной обработки, указанного для выбранной пены и условий её применения. Не путайте это время с полной полимеризацией: образование поверхностной плёнки ещё не означает готовности всего шва. Срезанную пену обязательно закрывают с обеих сторон. Изнутри — пароизоляционная лента или пароизоляционный герметик сплошной полосой, без разрывов. Снаружи — паропроницаемая лента или ПСУЛ, сверху наличник. Просто закрасить пену — не защита: ГОСТ 31173 закраску швов не рекомендует.
- Сделайте подливку под порог и откосы. Подливку порога и отделку откосов выполняют по принятой технологии после полного отверждения пены. Например, для бытовой всесезонной ULTIMA 700 мл производитель указывает 24 часа полной полимеризации. Этот срок нельзя автоматически переносить на другой состав и условия работ; сверяйтесь с инструкцией на используемом баллоне.
- Примите работу. Пять раз откройте и закройте дверь — ход плавный, замки работают. Натрите уплотнитель мелом и закройте дверь: на коробке должен остаться непрерывный след. Где следа нет — там будет дуть.

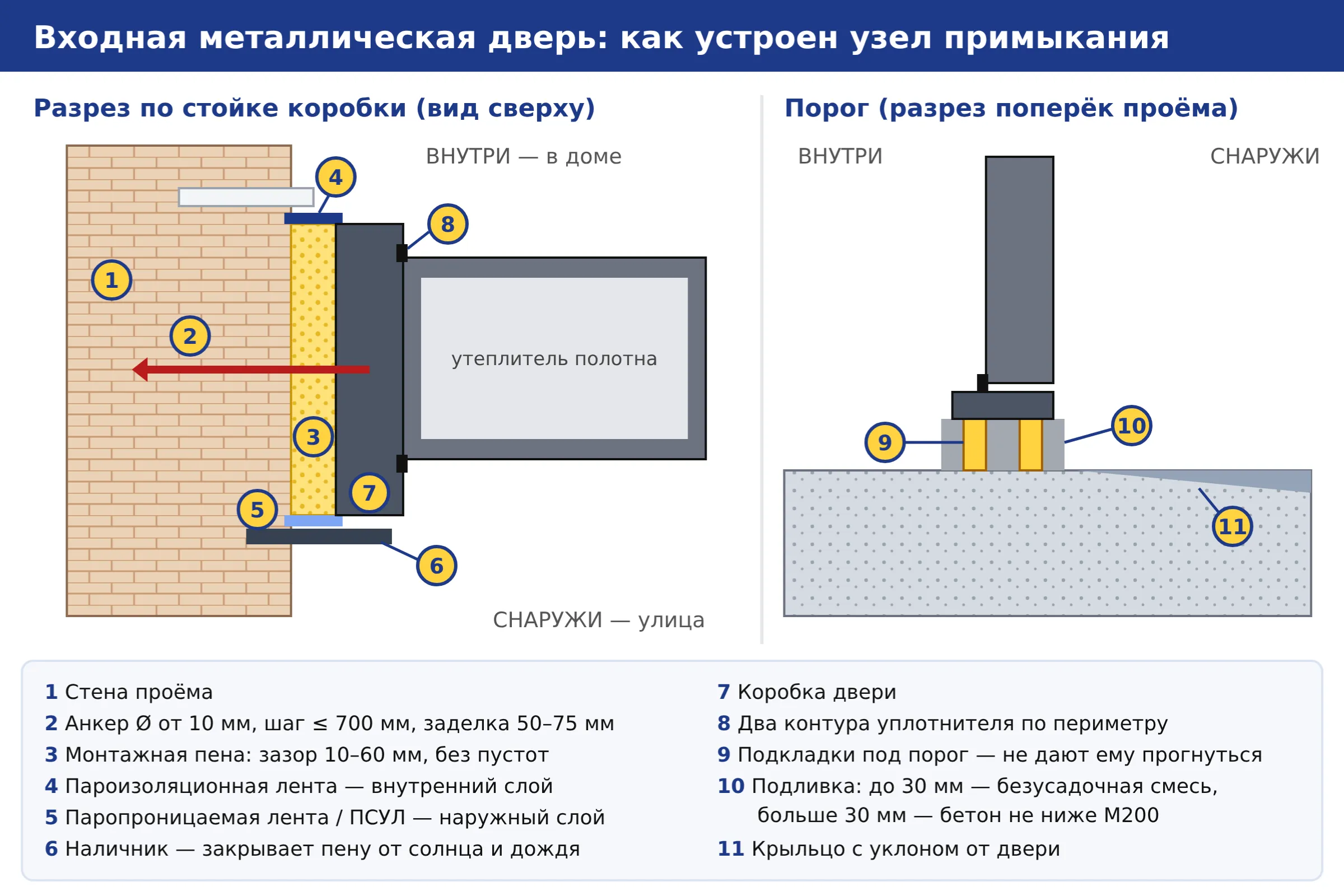

Открыть схему в полном размере (новая вкладка)
Минимальная глубина заделки крепежа по ГОСТ Р 71972-2025
| Материал стены | Глубина заделки, не менее | На что обратить внимание |
|---|---|---|
| Бетон, железобетон, полнотелый кирпич | 50 мм | В бетон можно сверлить с ударом |
| Пустотелый кирпич, блоки из пористого камня | 60 мм | Только безударное сверление, крепёж в растворный шов или специальный |
| Лёгкие бетоны | 70 мм | Лучше без удара; у слабых блоков — закладной брус или обрамление |
| Дерево, закладной брус, плитные материалы | 75 мм | В каркасных стенах — в брус или стальной профиль от 2 мм |
Частые ошибки на объектах
- Дверь «на пене». Два анкера сверху, остальное держит пена. ГОСТ 31173 не допускает крепление блока пеной, клеем и гвоздями. Через год полотно садится, ригели перестают попадать в отверстия.
- Перебор пены. Шов залили до краёв, пена выгнула стойку — дверь закрывается с усилием, уплотнитель прижат не везде.
- Пена на солнце. Наличник отложили «на потом», а южная сторона летом печёт: за сезон пена желтеет и крошится.
- Порог без подливки. Внутри порога пустота, его продавливают каблуком, уплотнитель внизу перестаёт работать. Снизу начинает сквозить.
- Работа по льду. Даже всесезонная пена не держится на обледеневшем основании: техлисты разрешают влажное, но не обмёрзшее.
- Крыльцо с уклоном к двери. В ливень вода идёт под порог, зимой замерзает в шве. Уклон крыльца — только от двери, порог — выше уровня крыльца.
Совет мастеру
По пунктам 6.14–6.15 ГОСТ Р 71972-2025 временные распорные колодки между коробкой и проёмом удаляют после закрепления блока, до устройства монтажного шва. Не путайте их с опорными подкладками под порогом. Закрытое полотно не заменяет правильного крепления коробки и не гарантирует защиту от деформации пеной. Второй приём бригад — проверять полотно на «самоход»: открытое на 45° полотно не должно само закрываться или открываться. Если поехало — коробка завалена.
Положение двери по глубине стены выбирают по рабочей документации и узлу примыкания с учётом инструкции производителя — это предусмотрено пунктом 6.5 ГОСТ Р 71972-2025. Универсальное правило «ставить в середину проёма» не заменяет проработку утепления откосов и примыканий. Само наличие терморазрыва не гарантирует отсутствия конденсата при любых условиях.
Пример расчёта для частного дома
Дверной блок 960×2050 мм, проём 1020×2090 мм. По бокам зазор по 30 мм, сверху около 25 мм, под порогом — 15 мм на подкладки и подливку.
- Крепёж: по высоте от 150 до 1900 мм — 1750 мм, при шаге не больше 700 мм это 4 точки на стойку. Итого 8 анкеров по бокам плюс по инструкции завода в перемычку. Если на коробке только три «ушка» на сторону, добавляют крепёж через отверстия коробки, если завод их предусмотрел.
- Пена: длина шва 2,05 × 2 + 0,96 ≈ 5,1 м, при глубине коробки 70 мм сечение 30 × 70 мм — около 11 л пены в шве. Цифра «выход до 45 л» на баллоне — это максимум для свободного вспенивания, в узком шве осенью реальный выход заметно меньше. Берите один профессиональный баллон и второй в запас — на допенивание и откосы.
- Подливка под порог: 0,96 × 0,07 × 0,015 ≈ 1 л раствора — хватит небольшого замеса.
Чек-лист перед сдачей двери
- Зазор соответствует технологической карте или инструкции завода; при отсутствии указаний — 10–60 мм. Шов заполнен без пустот.
- Крепёж с шагом не больше 700 мм, от углов 100–200 мм; на пене дверь не держится.
- Коробка по уровню и отвесу, полотно не «самоходит».
- Под порогом подкладки и подливка, крыльцо с уклоном от двери.
- Изнутри пароизоляция, снаружи паропроницаемая лента и наличник.
- Мелом проверен непрерывный след уплотнителя, замки отработали пять циклов.
Где купить
Входные двери, в том числе с терморазрывом, — в разделе «Двери входные». Для монтажа: профессиональная монтажная пена и очистители, силиконовые герметики, строительные уровни и пистолеты для пены и герметика. Как выбрать саму дверь — в статье «Как выбрать металлическую входную дверь в квартиру и дом», а почему мокнут откосы и появляется плесень — в материале «Плесень в углу и на откосах окон».
Подскажем по размерам и комплектации в любом из четырёх магазинов — в Армавире, Новокубанске и Отрадной, ежедневно с 8:00 до 18:00, телефон 8 (800) 333-8-999. Доставка по Армавиру — 1 200 ₽, при заказе от 30 000 ₽ — бесплатно. За город — 1 200 ₽ плюс 75 ₽ за каждый километр. Точную стоимость сайт рассчитает по адресу; условия доставки.
Все межкомнатные и входные двери с ценами и наличием — в разделе «Двери в Армавире».
