Ремонт осенью и в холод: какие работы можно делать и при какой температуре
При какой температуре можно класть плитку, штукатурить, заливать стяжку и стелить ламинат осенью и зимой: нормы СП 71, частые ошибки и пример расчёта клея на кухню.
В октябре на Кубани днём ещё +15, а к утру столбик падает к нулю — и многие откладывают ремонт до весны. Зря: почти всё внутри дома можно делать хоть в декабре, если держать в комнате и на стенах не ниже +5 °C. А вот уличные работы на растворах лучше закончить, пока среднесуточная температура не опустилась ниже +5 °C. Ниже — что можно, что нельзя и как не потерять материал на холоде.
Почему холод портит работу
Цементный клей, штукатурка и стяжка набирают прочность за счёт воды. При +5 °C этот процесс сильно замедляется, а если свежий раствор замёрзнет, вода превращается в лёд и рвёт ещё слабую структуру изнутри. Снаружи шов выглядит нормально, а через пару месяцев плитка звенит под пальцем и отходит пластом.
Вторая беда — сырость. Холодные стены медленно отдают влагу, на них садится конденсат, краска сохнет сутками и ложится пятнами. Поэтому СП 71.13330.2017 (п. 7.1.1) требует для отделки в помещениях не просто тепла, а режима: температура воздуха и самих поверхностей от +5 до +30 °C, влажность воздуха не выше 60 %, и держать его нужно за 2 суток до начала работ, всё время работ и 12 суток после.
Третья — разница между воздухом и основанием. В нетопленом доме пушка за час прогревает воздух до +15 °C, а бетонный пол и наружные стены остаются почти такими же холодными. Мерить нужно поверхность, а не воздух.
Какие работы при какой температуре

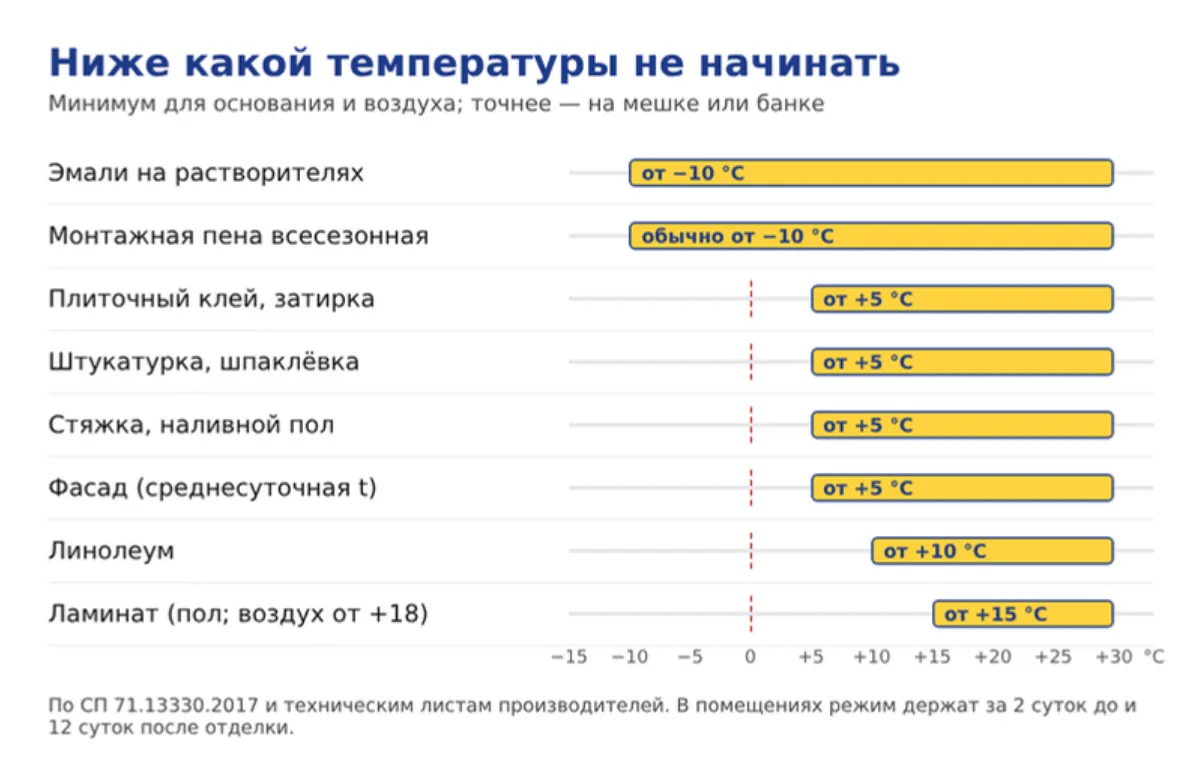

| Работа | Нижняя граница | На что смотреть |
|---|---|---|
| Плитка на цементный клей внутри | +5 °C воздух и основание | Диапазон в техлистах клеев обычно +5…+30 °C |
| Гипсовая штукатурка, шпаклёвка | +5 °C основание | СП 71, п. 7.3.2; влажность воздуха не выше 60 % |
| Стяжка, ровнитель, наливной пол | +5 °C до полного высыхания | СП 71, п. 8.1.6; морозить стяжку нельзя |
| Линолеум и другие полимерные покрытия | +10 °C | Держать не меньше суток после укладки |
| Ламинат | воздух выше +18 °C, пол выше +15 °C | 48 ч в комнате в закрытых пачках, влажность 40–70 % |
| Фасадная штукатурка на цементе | +5 °C среднесуточная | 2 суток до и 7 суток после — без заморозков (СП 71, п. 7.1.3) |
| Фасадная водно-дисперсионная краска | +5 °C воздух и стена | Без дождя ещё около суток после покраски |
| Краски на растворителях (эмали) | −10 °C | СП 71, п. 7.1.4 |
| Монтажная пена всесезонная | по баллону, часто около −10 °C | Баллон перед работой держат в тепле |
Если на мешке или банке написано другое — верьте инструкции: СП прямо разрешает производителю менять условия. Работа ниже +5 °C возможна только специальными зимними составами или с противоморозными добавками по технологической карте (СП 71, п. 4.4.3). Обычный клей с «чуть-чуть соли» к таким составам отношения не имеет.
Как вести ремонт в холодное время: по шагам
- Закройте контур. Окна, входная дверь, хотя бы плёнка на проёмах. Без этого тепло уходит на улицу, и режим не удержать.
- Включите отопление за двое суток до начала. Котёл, радиаторы или электрические обогреватели — так прогреются не только воздух, но и стены с полом.
- Измерьте основание. Бесконтактный термометр (пирометр) — в углах наружных стен, у пола и под окном. Утром, до включения пушки. Если где-то меньше +5 °C — ждите или догревайте.
- Следите за влажностью. После штукатурки и стяжки в комнате как в бане. Проветривайте коротко, по 5–10 минут несколько раз в день, не выстужая стены. Без проветривания влага сядет на холодные углы, а там и до плесени недалеко.
- Материал держите в тепле. Мешки, вёдра с краской и затиркой, пачки ламината — за сутки в отапливаемом помещении. Воду для замеса берите комнатной: в техлисте клея Ceresit CM 11, например, указаны +15…+20 °C.
- Не выключайте тепло сразу после работы. По СП режим держат 12 суток после окончания отделки, а при поклейке обоев — до самого заселения.
- Сушите без фанатизма. Горячий сухой поток прямо на свежую стяжку или гипс даёт трещины. Цементную стяжку первую неделю держат влажной, под плёнкой, без сквозняков и прямого солнца (СП 71, п. 8.1.12).
Частые ошибки
- Греют газовой или дизельной пушкой прямого нагрева. Она жжёт топливо прямо в комнате: выхлоп остаётся внутри, влажность растёт, стены «плачут». Для отделки лучше электрические тепловентиляторы или пушки с отводом выхлопа на улицу.
- Кладут плитку на крыльцо «пока тепло днём». Днём +12 °C, ночью −2 °C — клей не успел набрать прочность и замёрз. Весной вся раскладка звенит. Если прогноз на неделю не держит плюс по ночам — крыльцо переносите на весну или укрывайте и подогревайте.
- Сразу стелют ламинат на свежую стяжку. Стяжка отдаёт влагу, доски разбухают по замкам. В инструкциях по укладке ламината допустимая влажность цементной стяжки — не больше 5 %. Простая проверка: положите на пол кусок плёнки 1×1 м, проклейте края скотчем — если через сутки под ней капли, рано.
- Красят холодную стену. Воздух прогрели, а стена +3 °C — краска сохнет медленно, ложится полосами, может пойти конденсат.
- Оставляют пену в машине. Из холодного баллона выходит мало пены, она крупнопористая и потом садится. Перед работой его держат в тепле: в техлисте одной из всесезонных пен — не меньше 12 часов при комнатной температуре.
Совет мастеру. На объекте в холод заведите журнал: утром и вечером температура воздуха и основания в 2–3 точках (наружный угол, пол у входа, внутренняя стена) плюс влажность. Пять минут в день, зато при споре с заказчиком из-за отслоившейся плитки у вас на руках цифры. И не берите воду для замеса из бочки на улице: ледяная вода на морозном объекте — частая причина, почему клей «не держит» при нормальном основании.
Пример: пол в кухне частного дома в ноябре
Кухня 3,2 × 4,0 м — 12,8 м². Керамогранит 60 × 60 см, клей Ceresit CM 11, зубчатый шпатель 12 мм. По техлисту на такой формат уходит около 5,5 кг/м².
- Клей: 12,8 м² × 5,5 кг = 70,4 кг, с запасом 10 % — около 77 кг. Это 4 мешка по 25 кг: трёх (75 кг) впритык не хватит.
- Режим: отопление включаем за 2 суток до укладки, пирометром проверяем пол у наружной стены — не ниже +5 °C, лучше +10…+15 °C.
- Затирка: для керамогранита на полу по техлисту не раньше чем через 16 часов. В прохладной кухне закладывайте сутки.
- Тепло держим ещё минимум 12 суток после окончания работ; первые дни по плитке ходят аккуратно и мебель не ставят.
Если пол в доме по грунту и не утеплён, начинать лучше с плиточного клея и затирки, а ламинат и линолеум оставлять на конец — когда пол прогреется и стяжка высохнет.
Чек-лист перед началом
- Окна и двери закрыты, тепло включено за 2 суток.
- Основание не ниже +5 °C (для ламината — пол выше +15 °C, для линолеума — от +10 °C).
- Влажность воздуха до 60 %, проветривание короткое.
- Мешки и банки сутки в тепле, вода для замеса комнатная.
- Прогноз на неделю вперёд проверен — для уличных работ.
- После работы тепло не выключаем 12 суток.
Где купить материалы
В «Строй Стиль» есть всё для ремонта в холодное время: плиточный клей, штукатурка и шпаклёвка, смеси для пола, водно-дисперсионные краски и монтажная пена. По теме почитайте также: почему появляется плесень в углу и на откосах и как уложить керамогранит на крыльце, чтобы он пережил зиму.
Подскажем, какой состав подойдёт под вашу температуру и основание, и посчитаем расход в наших магазинах в Армавире, Новокубанске и Отрадной — ежедневно с 8:00 до 18:00, телефон 8 (800) 333-8-999. Доставка по Армавиру — 1 200 ₽, от 30 000 ₽ — бесплатно; за город — 1 200 ₽ + 75 ₽ за каждый км, стоимость сайт посчитает сам по адресу.
